Risques et SWOT
Chaque projet dispose d'un vrai registre de risques et d'un tableau SWOT, avec la même règle dans les deux cas : un chantier peut porter ses propres risques et son propre SWOT, et tout ce qu'il porte remonte automatiquement dans la vue du projet — rien à ressaisir à deux endroits.
L'onglet Risques du projet
Un tableau triable et filtrable par titre, catégorie, probabilité, impact et score.
- Catégories : Technique, Budget, Délais, Organisation / RH, Externe, Qualité.
- Probabilité et Impact se règlent chacun de 1 à 5 ; le score (probabilité × impact) place automatiquement le risque dans un niveau :
| Score | Niveau |
|---|---|
| 1 à 4 | Faible |
| 5 à 9 | Modéré |
| 10 à 14 | Élevé |
| 15 à 25 | Critique |
- Statut : Identifié → En traitement → Sous surveillance → Survenu / Clos — modifiable directement dans le tableau.
- Un risque peut être rattaché au projet lui-même, ou à un chantier précis du projet (champ « Chantier d'origine » du formulaire) ; la colonne « Origine » du tableau indique lequel.

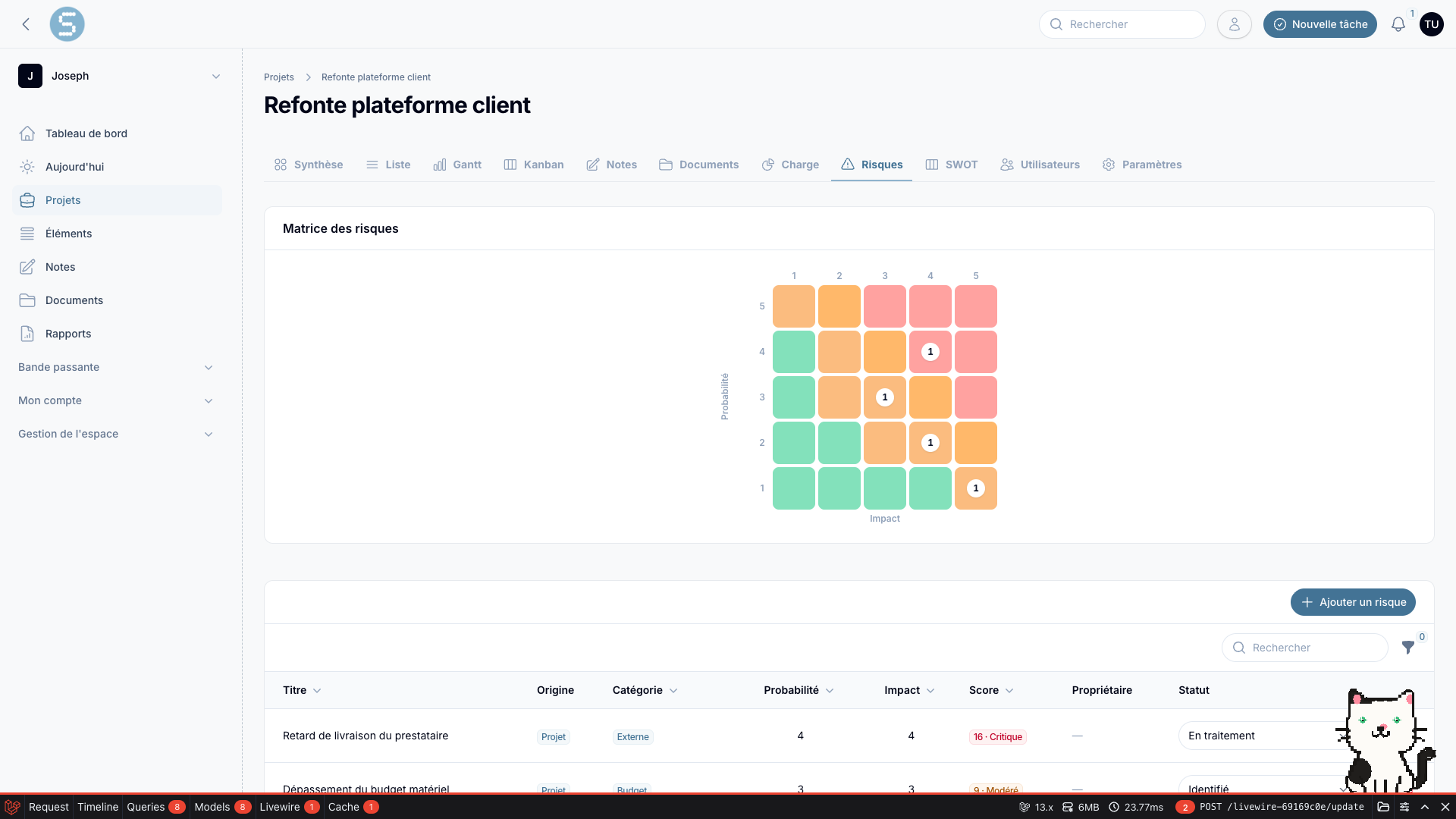

Au-dessus du tableau, une matrice 5×5 affiche d'un coup d'œil combien de risques se trouvent dans chaque case probabilité/impact, colorée du vert (faible) au rouge (critique) ; survoler une case liste les risques qu'elle contient.

L'onglet SWOT du projet

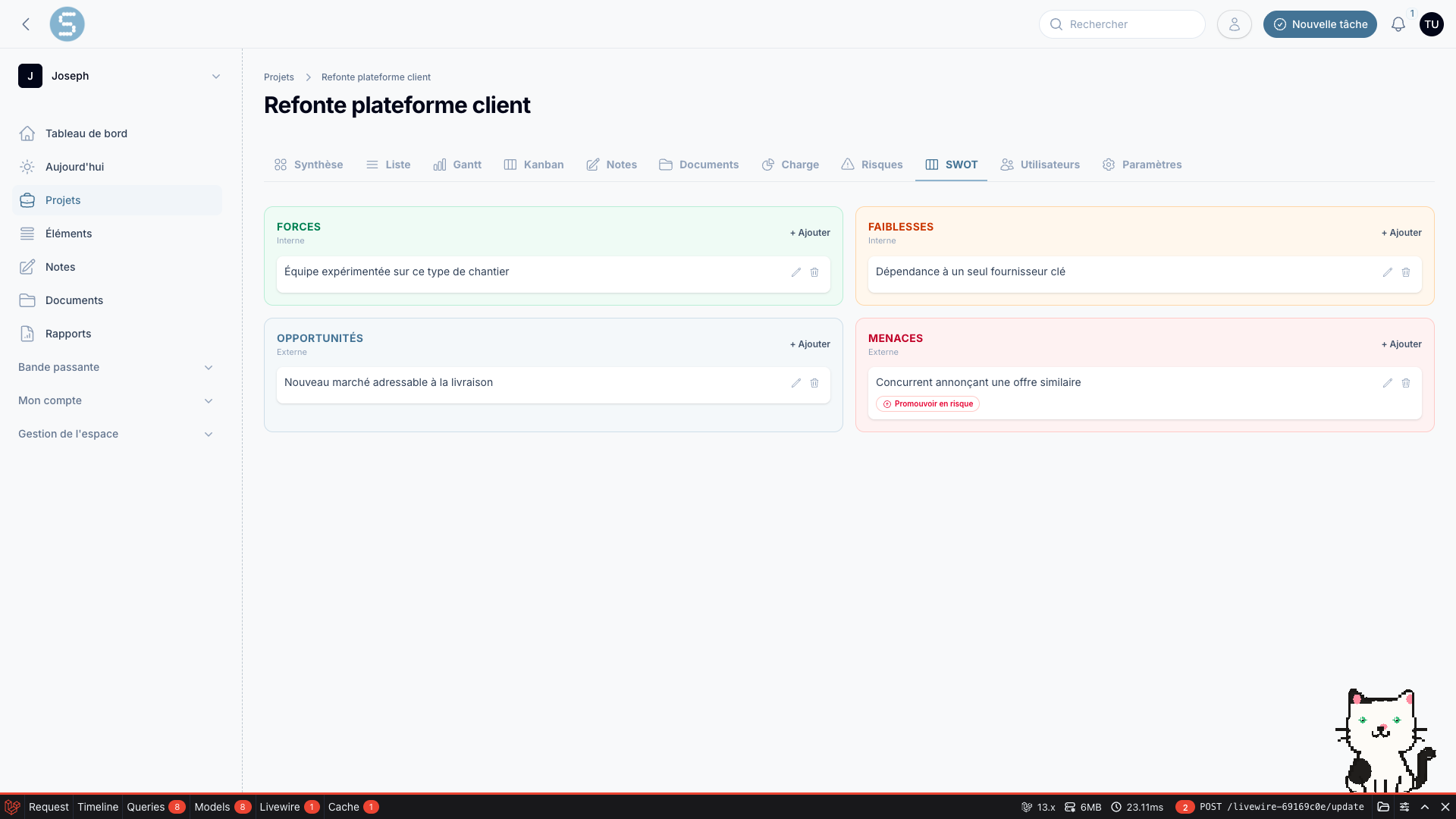

Un tableau à quatre cases :
| Interne | Externe | |
|---|---|---|
| Favorable | Forces | Opportunités |
| Défavorable | Faiblesses | Menaces |
Chaque case accepte des cartes libres (« + Ajouter »), rattachables elles aussi à un chantier précis. Une carte du quadrant Menaces propose un bouton « Promouvoir en risque » : il ouvre un formulaire pré-rempli avec le texte de la menace, pour créer directement un risque formel dans l'onglet Risques — sans jamais ressaisir ce qui a déjà été identifié.

Depuis un chantier
Le panneau Aperçu d'un chantier (et sa page dédiée, voir Le détail d'un élément) affichent une version compacte de ses propres risques et de son propre SWOT, avec un bouton « + Ajouter » à chaque endroit. Ces vues permettent de voir et d'ajouter, jamais de modifier ou de supprimer — l'édition complète (changer le statut d'un risque, réassigner une carte à un autre chantier, supprimer) se fait toujours depuis les onglets Risques et SWOT du projet — voir Travailler dans un projet.
